Wykończenie mieszkania trwa od kilku tygodni do kilku miesięcy, zależnie od metrażu, zakresu prac i liczby ekip realizujących projekt jednocześnie.
Czas realizacji wydłuża się, gdy prace wymagają czasu schnięcia: wylewki, tynki i gruntowanie narzucają obowiązkowe przerwy technologiczne, których nie można skrócić bez ryzyka wad wykonawczych.
Poniższy harmonogram uwzględnia kolejność etapów wynikającą z technologii budowlanej, a nie z preferencji inwestora.
Od czego zależy czas wykończenia mieszkania?
Czas wykończenia mieszkania zależy od czterech zmiennych: metrażu, standardu wykończenia, zakresu prac i liczby pracujących jednocześnie ekip.
Mieszkanie w stanie deweloperskim wymaga pełnego cyklu prac: od wylewek podłogowych przez tynki, instalacje, okładziny, po montaż drzwi i wykończenie powierzchni.
Mieszkanie po poprzednim lokatorze może wymagać dodatkowego czasu na demontaż i przygotowanie podłoża, co wydłuża harmonogram o jeden do dwóch tygodni.
Standard Premium wydłuża realizację względem standardu Start, ponieważ obejmuje indywidualny projekt, niestandardowe materiały i wyższe wymagania dotyczące precyzji wykonania.
Ile trwa każdy etap wykończenia? Przegląd prac
Etapy wykończenia mieszkania układają się w ustaloną kolejność technologiczną, której nie można przestawiać bez konsekwencji jakościowych.
- Prace przygotowawcze i instalacyjne
Przygotowanie podłoża i wyrównanie ścian trwa od 2 do 5 dni roboczych, zależnie od stanu technicznego lokalu.
Instalacje elektryczne i hydrauliczne realizuje się przed tynkowaniem, co zajmuje od 3 do 7 dni roboczych dla mieszkania o powierzchni do 70 m².
- Tynki i wylewki
Tynkowanie ścian trwa od 2 do 4 dni roboczych, po czym tynk wymaga od 14 do 28 dni schnięcia przed kolejnymi pracami mokrymi.

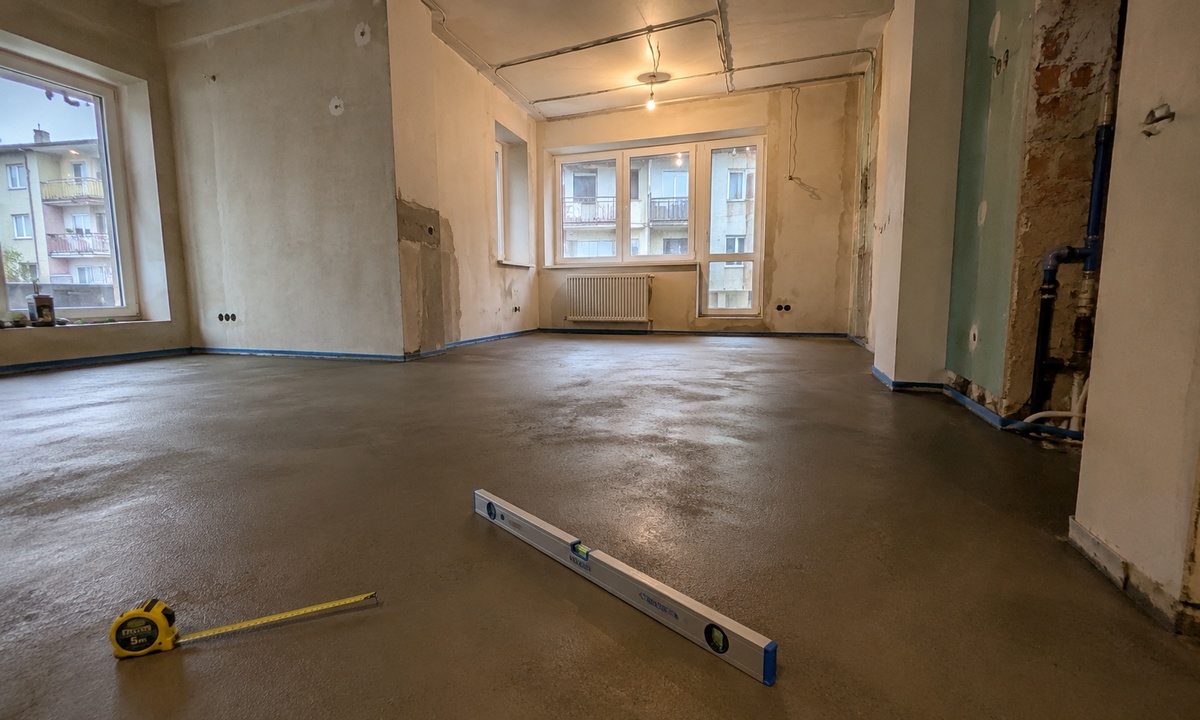

Wylewka samopoziomująca na podłodze schnie od 7 do 28 dni, w zależności od grubości warstwy i rodzaju materiału.
Pominięcie wymaganych przerw technologicznych prowadzi do pęknięć, odspajania okładzin i konieczności powtórzenia prac.
- Okładziny ceramiczne
Układanie płytek w łazience i kuchni trwa od 3 do 7 dni roboczych.
Fuga wymaga od 24 do 48 godzin schnięcia przed użytkowaniem.
- Podłogi
Montaż paneli lub parkietu trwa od 1 do 3 dni roboczych dla standardowego metrażu.
Posadzki wymagają wcześniejszego przygotowania podłoża, którego czas schnięcia wlicza się w harmonogram poprzedniego etapu.
- Malowanie
Malowanie ścian i sufitów obejmuje zazwyczaj dwie warstwy z przerwą schnięcia od 4 do 8 godzin między nimi.
Całość malowania mieszkania 50 m² zajmuje od 2 do 4 dni roboczych.
- Montaż drzwi, armatury i wykończeń
Montaż drzwi wewnętrznych, armatury łazienkowej, oświetlenia i listew wykończeniowych to ostatni etap prac.
Ten etap trwa od 2 do 5 dni roboczych i wymaga gotowości wszystkich wcześniejszych powierzchni.
Ile tygodni trwa wykończenie mieszkania? Tabela harmonogramów
| Metraż | Zakres prac | Szacowany czas realizacji |
|---|---|---|
| do 35 m² (kawalerka) | Pełne wykończenie z wylewką i tynkami | 6 do 10 tygodni |
| 35 do 60 m² | Pełne wykończenie w stanie deweloperskim | 8 do 14 tygodni |
| 60 do 90 m² | Pełne wykończenie, standard wyższy | 12 do 18 tygodni |
| powyżej 90 m² | Pełne wykończenie Premium lub indywidualne | 16 do 24 tygodni |
Podane zakresy czasowe uwzględniają przerwy technologiczne, czas schnięcia materiałów i standardowy skład ekipy.
Terminy skracają się przy zwiększeniu liczby ekip pracujących równolegle na różnych etapach lub pomieszczeniach.
Dlaczego wykończenie mieszkania trwa dłużej niż zakłada inwestor?
Inwestorzy najczęściej nie uwzględniają przerw technologicznych w swoich szacunkach, traktując czas schnięcia jako stratę, a nie element harmonogramu.
Dostępność ekip na Śląsku i w całej Polsce podlega sezonowości: terminy na wiosnę i lato rozchodzą się szybciej, co wydłuża czas oczekiwania na rozpoczęcie projektu.
Zmiany zakresu prac w trakcie realizacji, np. decyzja o innym układzie płytek lub dodaniu punktu elektrycznego, wstrzymują kolejne etapy na czas uzgodnień i zamówień materiałów.
Opóźnienia w dostawie materiałów na zamówienie, szczególnie przy niestandardowych wymiarach lub kolorach, mogą wstrzymać montaż o jeden do trzech tygodni.
Jak skrócić czas wykończenia mieszkania bez utraty jakości?
Czas realizacji skraca się przez równoległe prowadzenie prac w różnych pomieszczeniach, co wymaga odpowiedniej liczby ekip i dobrej koordynacji.
Wybór materiałów dostępnych od ręki, zamiast towarów na zamówienie, eliminuje ryzyko przestojów materiałowych.
Zlecenie całości prac jednej firmie remontowej pozwala na planowanie harmonogramu łącznie, bez przerw wynikających z oczekiwania na kolejną ekipę.
Decyzje projektowe podjęte przed rozpoczęciem prac, a nie w ich trakcie, eliminują najczęstsze źródło opóźnień na budowie.
Szczegóły dotyczące organizacji i kolejności etapów realizacji opisuje strona prezentująca proces realizacji wykończenia krok po kroku.
Najczęstsze pytania
Ile tygodni trwa wykończenie kawalerki pod klucz?
Wykończenie kawalerki o powierzchni do 35 m² trwa od 6 do 10 tygodni przy pełnym zakresie prac obejmującym wylewkę, tynki, okładziny ceramiczne i malowanie.
Czas wydłuża się, gdy lokal wymaga wcześniejszego demontażu lub naprawy podłoża.
Czy można zamieszkać w mieszkaniu w trakcie remontu?
Zamieszkanie w mieszkaniu w trakcie prac wykończeniowych jest możliwe tylko w wyjątkowych przypadkach i wyłącznie po zakończeniu prac mokrych.
Obecność mieszkańców w trakcie tynkowania, wylewek i malowania wydłuża realizację i naraża zdrowie na kontakt z pyłami i oparami.
Co najbardziej wydłuża harmonogram wykończenia?
Przerwy technologiczne związane z schnięciem wylewek i tynków stanowią najdłuższe stałe etapy harmonogramu.
Opóźnienia materiałowe i zmiany zakresu prac w trakcie realizacji to dwa główne zmienne czynniki wydłużające projekt.
Czy zakres prac wpływa na czas realizacji bardziej niż metraż?
Zakres prac wpływa na czas realizacji proporcjonalnie do metrażu: więcej prac mokrych oznacza więcej przerw technologicznych niezależnie od wielkości mieszkania.
Mieszkanie 50 m² wykańczane w standardzie Premium z pełnym projektem i niestandardowymi materiałami trwa dłużej niż mieszkanie 70 m² realizowane w standardzie Start z materiałów dostępnych od ręki.
Jak zaplanować termin wprowadzenia się po wykończeniu?
Termin wprowadzenia należy planować z buforem co najmniej dwóch tygodni powyżej szacowanego czasu zakończenia prac.
Prace końcowe, sprzątanie i odbiór techniczny wymagają kilku dodatkowych dni po formalnym zakończeniu realizacji.
